中廣核各新能源項目建設現場
鉚足干勁,奮力攻堅
力爭完成全年目標
圓滿打好收官戰
近日
中廣核多個新能源項目迎來新節點
一起來看看
↓↓↓

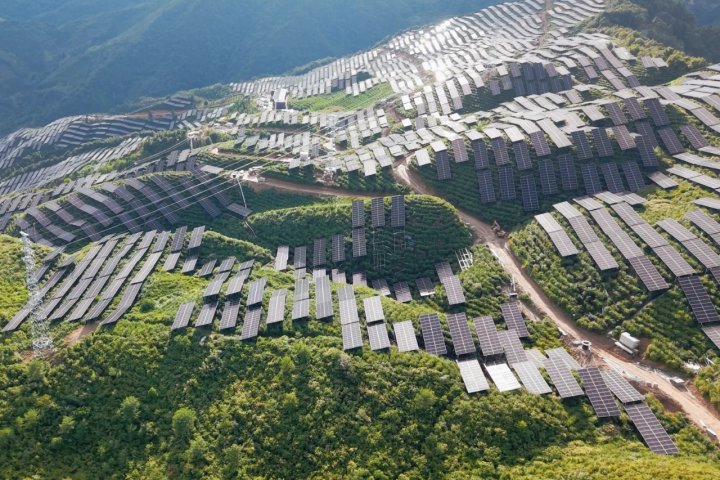

云南西疇吉安100兆瓦農光互補電站:成功并網發電

10月26日
中廣核云南文山西疇吉安
100兆瓦農光互補電站成功并網發電
該項目位于西疇縣雞街鄉
是西疇縣首個集中式復合光伏發電項目
總裝機容量100兆瓦由37個光伏方陣構成
并配套新建一座110千伏升壓站
及一回110千伏送出線路
項目建成后
預計年上網電量約1.46億千瓦時
每年可節約標煤4.39萬噸
減少二氧化碳排放約11.27萬噸

該項目秉持“一地兩用、農光互補”的
綠色開發理念
采用“板上發電、板下種植”的復合產業模式
在高效利用土地資源的同時助力鄉村產業多元化發展
自2025年3月項目啟動建設以來已為當地提供近500個就業崗位
有效帶動周邊居民就業
增強了區域發展的內生動力
湖北團風抽水蓄能項目:1號發電機定子組裝工作啟動
10月23日
中廣核湖北團風抽水蓄能項目

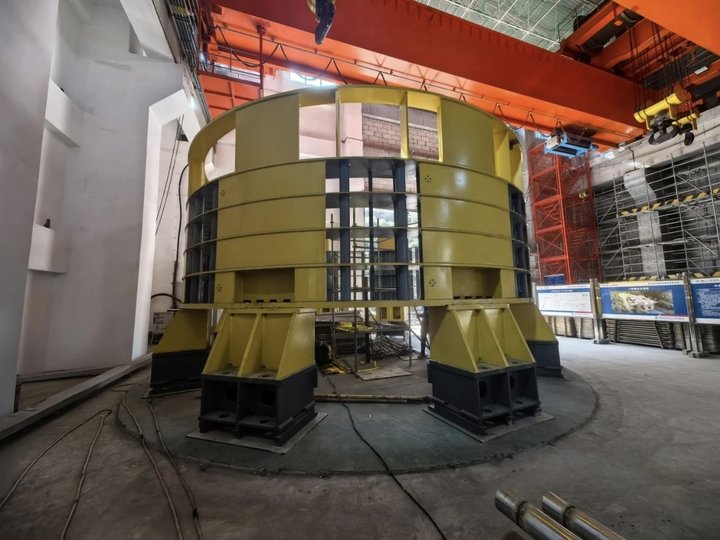

1號發電機定子機座調整完成
并通過驗收
發電機定子組裝工作正式啟動
是該項目蝸殼水壓試驗成功后
實現的又一重大工程節點
標志著項目機電安裝工作
已全面轉入發電機核心部件安裝階段
為后續定子鐵芯疊裝與定子下線工作奠定了堅實基礎

定子是水輪發電機組中
實現機械能向電能轉換的“心臟”
而定子機座則是承載定子鐵芯和繞組的
關鍵結構件
其組裝精度直接關系到
發電機長期運行的安全穩定性
與高效電磁性能
廣西百色抽水蓄能項目:
35千伏施工電源工程一次送電成功
電站下水庫、地下廠房及尾水工程標段正式開工
10月18日
廣西百色抽水蓄能項目

35千伏施工電源工程正式帶電投運具備供電條件
至此,該項目首個籌建期工程已整體完工
該工程為項目的主要供電電源
通過新建1座35千伏變電站
及配套的1.385公里輸電線路用于滿足項目建設期施工用電
及投產后的廠用電備用電源需求
此外
項目下水庫、地下廠房及尾水工程也已開工
本標段工程建設內容主要包括
大壩、泄洪建筑物、輸水發電系統

▲項目下水庫、地下廠房及尾水工程正式開工

▲項目35千伏施工電源工程正式帶電投運
廣西百色抽水蓄能項目
位于廣西百色市田東縣林逢鎮境內
裝機規模1200兆瓦
是中廣核首個自主開發建設的超
百萬千瓦級大型抽水蓄能電站項目
工程建設分為工程籌建期、工程準備期
主體工程施工期、工程完建期四個階段
項目建成后
將顯著增強區域電網調峰能力
促進清潔能源消納
為保障能源安全
服務國家“雙碳”戰略目標實現
提供有力支撐

云南景東大沙壩、漫灣40兆瓦茶光互補項目:升壓站一次帶電成功
9月11日
中廣核云南景東大沙壩、漫灣40兆瓦光伏項目
升壓站一次帶電成功
該項目總裝機容量40兆瓦占地866余畝

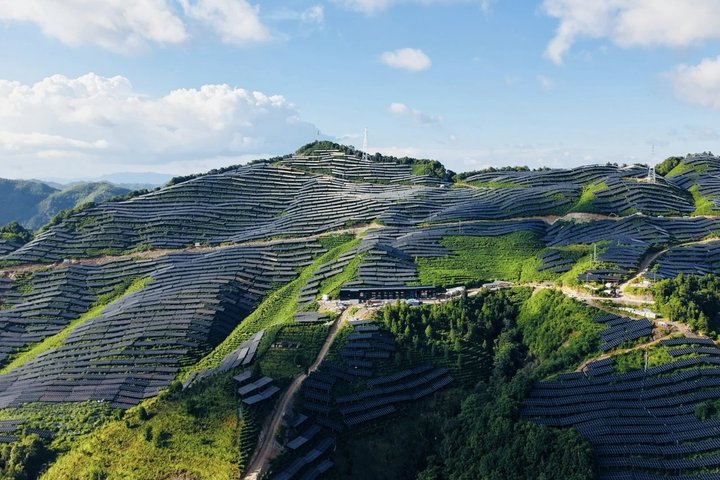

全部采用“茶光互補”模式
將光伏發電與茶葉種植有機結合
實現“板上發電、板下種植”

項目預計年上網電量約6975萬千瓦時
每年可節約標煤2.1萬噸
減少二氧化碳排放量約5.4萬噸
將對當地清潔能源優勢向經濟優勢轉化
促進地方經濟社會高質量發展
起到重要的支撐作用
